地下綜合管廊疊合裝配建造技術
教務部 2022-02-27

地下綜合管廊疊合裝配建造技術







什么是疊合裝配綜合管廊

地下綜合管廊疊合裝配式建造方式是將管廊本體結構中的墻板、頂板的部分進行預制,運抵現場后進行快速拼裝,再二次澆筑混凝土形成整體結構的建造工藝,并采用BIM技術和物聯網技術實現裝配式管廊從深化設計、預制加工、現場吊裝到后期運維的全過程管理。




疊合裝配式建造的優勢


1.減少模板腳手架用量,降低了勞動強度。

2.縮短工期,現澆結構需要15天,疊合裝配式結構僅需5天,施工速度大大加快。雨季、冬季可提前進行構件預制,縮短關鍵線路工期。

3.提高工程質量,混凝土表觀可達到清水混凝土效果。

4.降低安全風險,避免了大量人員高空和臨邊作業。

5.結構性能優越,力學性能等同現澆。

6.防水性能好,現場二次澆筑混凝土形成防水封閉環。



疊合管廊特點

1、整體施工工期短

(1)預制構件設計及生產前置,在土方開挖前構件生產就已經滿足施工進度要求。

(2)工程現場只綁扎少量鋼筋,預制構件主體鋼筋在工廠內生產時綁扎成型,現場只綁扎局部節點鋼筋即可。

(3)模板數量相比現澆減少95%?,F(xiàn)場只在預制構件接縫處及檢查,澆筑孔處封模。

(4)使用構件快速支撐及定位的工器具;在預制構件生產時設置安裝用預埋件,保證構件支撐方便、就位快捷。

2、作業人員少

傳統現澆結構由操作面的鋼筋綁扎、模板支設、混凝土澆筑;現裝配式結構將傳統的操作面工序統一轉為由工廠生產,很大程度上降低操作面的施工難度,減少了操作面的施工工序,勞動效率得到了很大的提高。

3、現場整潔

構件工廠生產減少了建筑材料損耗;現場濕作業顯著減少,降低了建筑垃圾的產生;模板支設面積減少,降低了木材使用量;鋼筋和混凝土現場工程量減少,降低了現場的水電用量,也減少了施工噪音、煙塵等污染物的排放,節能減排效益顯著。

4、整體性好

防水性能優,疊合式側墻構件,構件內頁、外頁采用抗?jié)B混凝土和鋼筋進行預制,預制雙皮墻密度高自防水性能好,多節安裝后,中間空腔部分再一起澆筑抗?jié)B混凝土,一體成型無施工縫,整體性強。

5、質量優越(觀感,預埋件位置準確性)預制構件設計標準化、生產精度高

同類型構件其截面尺寸和配筋進行統一設計,保證構件生產標準化。在構件生產過程中,嚴格要求構件的截面尺寸、預埋件位置及構件的平整度、生產精度。雙皮墻及疊合板外觀好,不需要后期抹灰,達到清水砼水平。

6、成本低(后期維護成本)裝配式疊合管廊造價略低于傳統現澆。








生產工藝

1、磨具制作

根據工藝圖紙要求,將模具的尺寸進行切割、調整、組膜


2、鋼筋下料

根據工藝圖紙的要求,選擇鋼筋的規格型號進行上料、調直、傳送壓輥和長度調整

3、鋼筋綁扎

根據工藝圖紙的要求調整鋼筋網在模框內的位置,將鋼筋網下層用固定墊塊墊起;箍筋綁扎,箍筋與立筋垂直,箍筋接頭交錯布置綁扎,鋼筋幫扎采用鋼筋定位工裝,保證鋼筋間距精準。

4、預埋件埋設

預埋槽道及接地鋼板按施工圖紙要求,選擇規格型號進行定位放置

5、質檢

質檢員按設計圖紙要求,對鋼筋的尺寸、直徑、出筋長度、成品構件板面光澤度、厚度進行檢驗

6、混凝土澆筑

采用布料機進行澆筑,澆筑完成后使用振動臺實行振動,達到表面呈現平整、無蜂窩、無氣泡產生的狀態,澆筑時對鋼筋進行保護,防止鋼筋受到污染。

7、出庫,堆放

根據成品構件的規格型號、重量、項目等進行堆垛

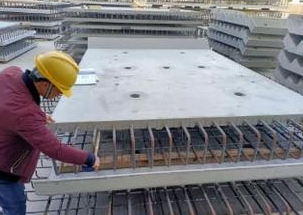

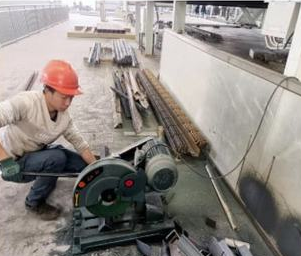

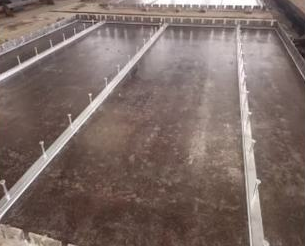

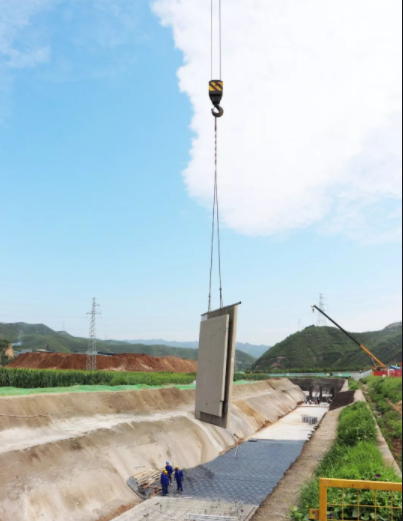

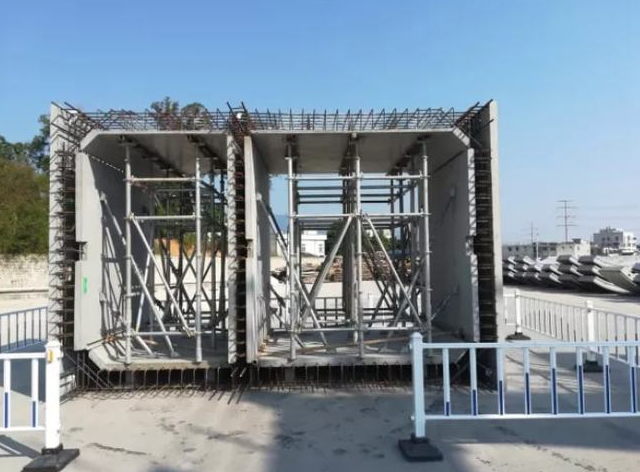

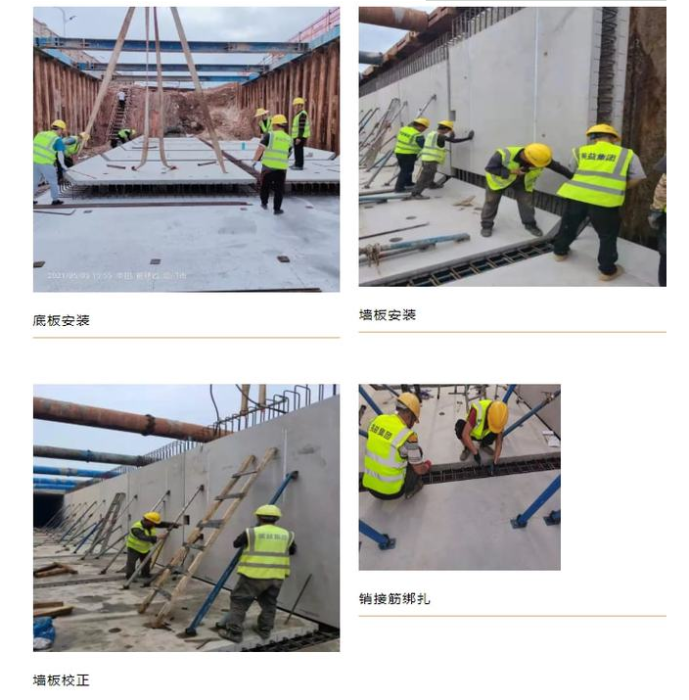

過程及成品展示





來源: 新發一建工程有限公司
